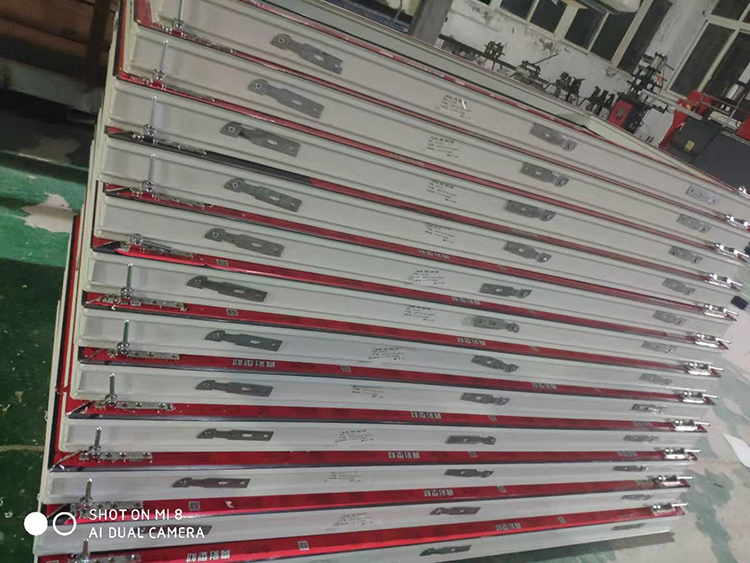

永川帝王洁具厂房塑钢窗窗框安装完毕
重庆莜歌装饰工程有限公司公司承接永川帝王洁具厂房塑钢窗项目,该项目与2019年11月签订,于2019年11月进场,在2020年元月全部塑钢窗框制作并安装完毕,部分车间需要封闭的已经安装玻璃;
项目概况
2019 年 11 月,重庆莜歌装饰工程有限公司承接永川帝王洁具厂房塑钢窗项目,当月签订合同并进场施工。至 2020 年元月,全部塑钢窗框制作与安装完成,部分需要封闭的车间同步安装了玻璃。
厂房为什么选塑钢窗
工业厂房对门窗的核心诉求是采光、通风、密封和成本可控,装饰性要求相对较低。塑钢(UPVC)型材导热系数低、价格适中、耐化学腐蚀,在潮湿或有轻微腐蚀性气体的车间环境中表现稳定,因此成为厂房围护结构的常见选择。
型材与钢衬
塑钢窗的强度主要来自内嵌钢衬。按 GB/T 8814《门、窗用未增塑聚氯乙烯型材》的要求,主型材可视面壁厚不应小于 2.0mm;内衬钢衬通常不低于 1.5mm 并做镀锌防腐处理。钢衬与型材之间应紧密贴合、两端固定,避免出现空鼓,否则窗框受力后容易变形,直接影响启闭。
厂房洞口大、层高高,塑钢窗的分格设计要考虑型材自身的挠度限值,必要时在中横框位置增加加强衬或钢芯,不能单纯靠加大单块玻璃面积来追求通透。
玻璃与开启方式
厂房以采光为主,一般采用中空玻璃提高保温性能,有安全要求的部位使用钢化玻璃。开启方式以上悬窗、推拉窗为主:上悬窗通风量大且雨天可开,推拉窗不占室内空间,适合沿墙布置生产线的情况。
安装要点
塑钢窗采用后塞口安装,框与洞口间隙控制在规范允许范围内,用发泡剂填充饱满,外侧打中性硅酮密封胶。固定片间距不大于 600mm,转角处加密。安装完成后检查窗扇启闭是否顺畅、密封条是否压实、排水孔是否通畅。
厂房常有行车、叉车通行,成品保护同样重要。窗框安装后贴保护膜,玻璃安装前保留护角,避免交叉作业造成划伤。
工期与配合
项目从签约到窗框全部安装完成约两个月,节奏与土建、钢结构进度同步。厂房项目的特点是跟着主体走:主体封顶到哪一层,门窗就装到哪一层。这要求供应商具备稳定的产能和随叫随到的现场配合能力,莜歌自有加工厂和固定安装班组,能够按总包的节点计划排产。
