国外铝合金系统门窗的安装方法(视频)
国外铝合金系统门窗的安装方法(视频)
欧洲系统门窗的两种安装思路

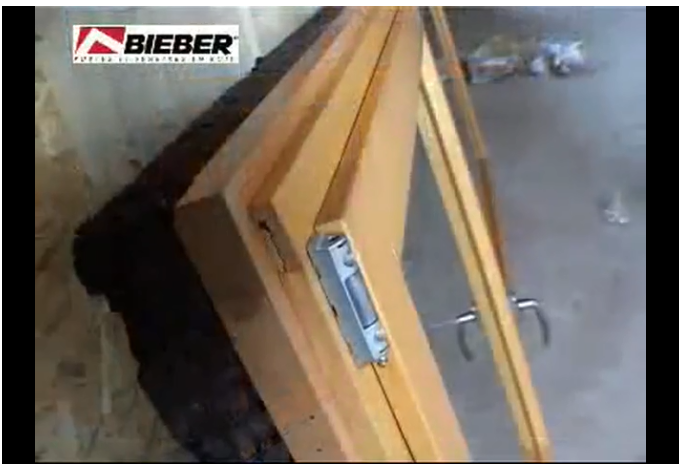

视频里展示的是欧洲常见的系统门窗安装做法。与中国工地普遍采用的湿法安装不同,欧洲更强调干法安装和构造防水,核心是把门窗框与墙体之间的连接、密封、排水分成独立的构造层次来处理。
一、附框法(干法安装)
附框法先在洞口固定一圈镀锌钢或铝合金附框,附框与墙体之间的缝隙用发泡剂填充并做防水处理,等土建收口完成、墙体沉降基本稳定后,再把成品门窗用螺丝固定到附框上。这样做的好处是:门窗不直接接触水泥砂浆,不会被碱性物质腐蚀;后续更换门窗只需拆装窗框,不破坏墙体和室内装修。
国内部分高标准住宅和公共建筑也开始采用这种做法,尤其在需要预留洞口、分期安装的项目中优势明显。
二、防水构造的三个层次
第一层是结构防水。洞口外侧做企口或滴水线,让雨水在重力作用下自然排走,不依赖打胶。
第二层是构造防水。窗框与洞口之间设置防水隔汽膜和防水透气膜,室内侧隔汽、室外侧透气,避免水汽在墙体内部积聚。
第三层是材料防水。外侧打耐候密封胶,胶缝宽度一般不小于 6mm、不大于 20mm,打胶前必须清理干净并贴美纹纸,保证胶缝顺直、粘结牢固。
三、固定与调平
系统门窗的框体通常配有专用的调平垫块和固定件。安装时先用垫块把框体调至水平垂直,再用锚固件固定,固定点间距不大于 600mm,距角部不大于 180mm。调平后再打胶,可以避免胶缝宽窄不一。
四、隔热断桥的连续性
系统门窗的隔热性能取决于断桥结构是否连续。安装时如果直接在型材上钻孔穿透隔热条,就会形成热桥,冬季结露、夏季结露水,严重影响使用体验。正确做法是在隔热条以外的区域固定,或在穿孔位置做断热处理。
国内落地时的适配
欧洲做法可以直接借鉴构造思路,但不能照搬尺寸和材料。国内的洞口偏差、墙体材料、施工顺序与欧洲差异较大,需要根据实际情况调整附框规格和密封方案。莜歌在承接高标准项目时,会根据图纸和现场条件出节点详图,明确每一层防水构造的做法和验收标准。
国内项目怎么落地这套做法
把欧洲的干法安装思路用到国内项目,需要解决三个现实问题。
第一是附框的固定条件。国内很多洞口是砌体墙,直接打膨胀螺栓的承载力不足,需要预埋混凝土块或采用穿墙螺杆,附框固定点间距一般不大于 500mm。
第二是施工顺序。附框必须在土建抹灰前安装,成品门窗则在室内装修阶段再装,这要求总包与门窗供应商的进度计划紧密咬合,任何一方脱节都会造成二次拆装。
第三是防水材料的匹配。防水隔汽膜、透气膜在国内属于可选材料,很多项目省略不用,导致墙体内部结露。高标准项目应把这两层膜写进节点做法和验收标准。
施工顺序建议
推荐顺序为:洞口修整与验收、附框安装、防水层施工、土建收口、室内装修、成品门窗安装、打胶与淋水试验。把成品门窗放在装修阶段安装,可以最大限度减少交叉作业造成的划伤和污染。
